第一项目部新闻报道:1#空冷器

分类:
公司动态
2009/03/30 00:00
浏览量

  1#空冷器



  基础交接→基础找平、垫板铺设→立柱安装、管支架安装→斜支撑、水平支撑安装→走台样子、栏杆安装→管束安装→壁板安装、管道安装→壁板内支撑安装→底板安装、检修葫芦柱、梁及支撑→风机圈安装→风机梁安装→电机安装→扇叶安装。



天津亿伟建设工程有限公司

空冷器风采

  来到现场的那一刻,我快要被那个场面惊住了,呵,变化好大啊!

  旧日的风景一改原来的色彩,首先是2#、3#空冷器已经安装完毕了,架空着的管道,很有规律的样子,那种成功的喜悦,让我感动起来。



  1#空冷器是蒸发式的空冷器,它的安装与其他的干式空冷器安装不同。首先是基础的交接,与别的不同的是,它是从池子里引出来,然后在上边做的基础,而其他的则是在地平面上做的基础。1#空冷器多了一套喷淋装置,它的管束比干式空冷器重的多。

  设备交接,要检查基础中心是否有位移,地脚螺栓是否有偏差,还有就是标高的偏差等是否在施工允许的偏差以内,不然则要调整。交接时的验收是用水准仪找出整个基础的最高点和最低点与设计作比较,如果相差尺寸超出5块垫板的厚度,则需要调整基础,使基础标高在规范允许范围内。



天津亿伟建设工程有限公司

做底座,装支架,打基础!



  设备基础打好以后,就是基础找平垫板的铺设工作了:用水准仪配合麻板将所有设备的垫板与砼基础紧密结合,并且要保证最上边的一块垫板的水平度和标高在规定范围内。



天津亿伟建设工程有限公司

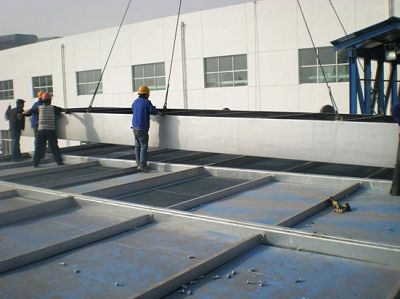

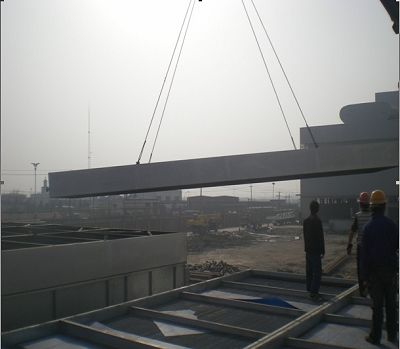

开始吊装工作了



  紧接着就是立柱和管支架的安装了,立柱和管支架同时安装,安装立柱和管支架时,先用起重机把立柱吊装到位,然后在地脚螺栓紧固以前用2个磁力线垂分别在立柱两面找90°垂直,保证立柱和支架的垂直度,垂直后再紧固螺栓。

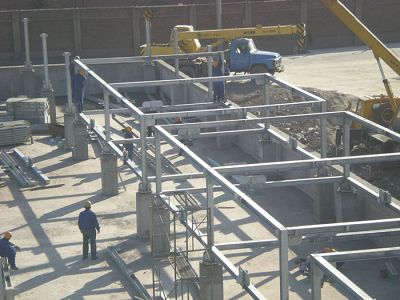

  立柱和支架安装完毕后,开始安装斜支撑、水平支撑、走台还有栏杆。这些主要是安全的装置。



天津亿伟建设工程有限公司

复杂的支撑,含着师傅们的汗水!



  再者就是管束的安装了,管束安装时空冷器安装的核心工作,也是整个空冷器的心脏部分。安装管束时,要先检查一下立柱、支架、斜支撑、水平支撑等是否连接到位,螺栓是否紧固,焊接部位是否施焊完毕,检查确认无误后在进行吊装。管束吊装单件是最重要的,所以吊装前一定要知道管束的重量和外形尺寸,然后讯号吊点开始吊装。1#空冷器的管束远远比干式空冷器管束中的多,每个管束达20多吨,比其他空冷器增加近一半的重量,再加上基础部位不在地平面上,这更加加大了工作的困难程度,但在领导们的缜密思考研究和指挥下,终于将管束安装就位,真是可喜可贺!



天津亿伟建设工程有限公司

管束吊装起来了



  管束安装完后,接着便是安装壁板了,安装壁板的同时也进行着管道安装,壁板内部支撑分为两层,从下至上,装好以后,底板和检修葫芦的柱梁还有支撑同时进行,壁板的内部支撑和壁板与螺栓紧紧连接着,支撑着底板。



天津亿伟建设工程有限公司

一点一滴,一分一秒,我们加油!



  接着安装风机圈、风机梁,然后是电机和扇叶的安装。1#空冷器上面不同于别的空冷器,它上面的通道不是连接在一起的,16片空冷器,每4片一组,组与组之间只有一个小小的通道,就好像是独木桥一样;而别的风机便是连接在一起的,这时的安装就有了难度了。就这样,1#空冷器便崛地而起了,这伟大的任务完成了。



天津亿伟建设工程有限公司



  “几度风雨几度春秋,风霜雪雨博激流,历尽苦难痴心不改,少年壮志不言愁,金色盾牌热血铸就,危难之处显身手,为了母亲的微笑,为了大地的丰收,峥嵘岁月,何惧风流?”耳边蓦地想起这首歌,这首歌,唱出了亿伟的人生之路,成功之路,那铸满辛勤汗水的亿伟家园;一路坎坷、征服过种种困难的亿伟人……

  愿亿伟之歌越唱越响亮,愿亿伟之路越走越辉煌!









  陈娜娜

  二00九年三月三十日
